工程名稱:管線內襯工程
承建單位:山東勝邦柯林瑞爾公司
施工時間:2007年4月14日
施工地點:天津大港第三采油分公司(河北滄州滄縣)
施工項目:長70m 直徑150mm PE管線回拖
施工設備:威猛PB30便攜式液壓脹管機
2007年4月14日,山東勝邦柯林瑞爾公司在天津大港第三采油分公司的管線內襯工程中首次使用了Vermeer的便攜式液壓脹管機。這是液壓脹管機首次在國內被用于管線內襯工程,也是首次被當作液壓式牽引系統用于同類工程當中。

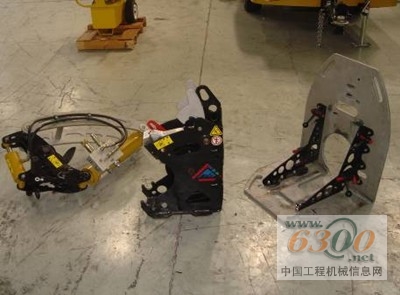

便攜式液壓脹管機PB30主機拆分

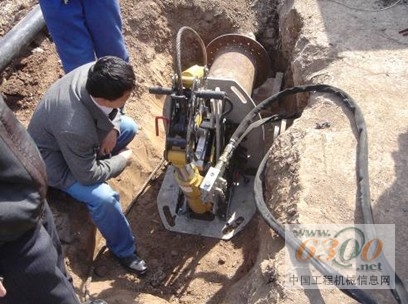

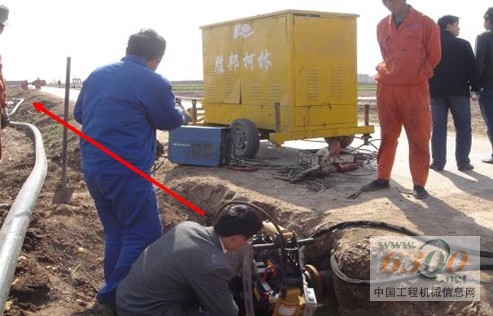

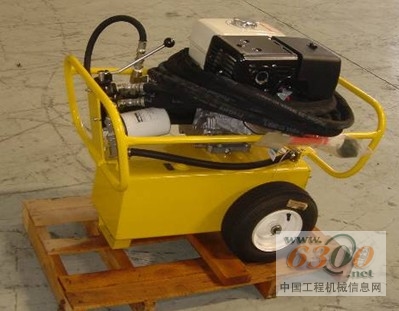

便攜式液壓脹管機動力站
一、工程數據:
1) 長度70m直徑為150mm的PE管線回拖;
2) 新鋪管線埋深300~500mm左右;
3) 管線兩端開闊,機器可操作性良好;
4) 待修復管線為DN150鋼管。

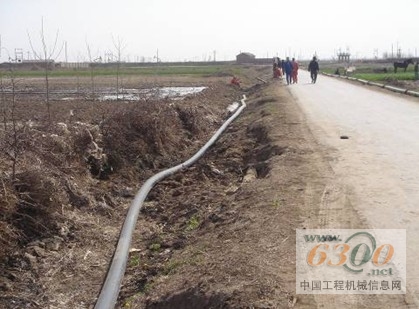

舊管線分布
二、準備工作:
1) 機器入場裝卸。Vermeer便攜式液壓脹管機PB30卸車不需要吊車起吊,主機獨特的插銷式連接方式使得機器快速的分為三個部分,每個部分的重量均不超過34kg,一人可完成裝卸,動力站的重量也不過114kg?,F(xiàn)場3~4個工作人員便可以輕松卸下主機及動力站。
2)工程前培訓。該機器結構簡單,液壓控制系統僅有一個手柄,操作非常簡單。上午9點,機器進入現場,然后進行簡單的操作培訓,讓工作人員掌握正確的施工步驟及遇到突發情況需要采取的措施。

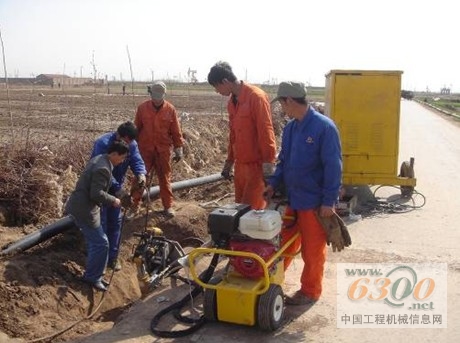

培訓工作人員操作機器
3) 工作坑的開挖。一般情況下按機器尺寸開挖0.8×0.8m的機器工作坑,但需要根據現場情況做調整。如果前端頂架長度在1米左右,那工作坑的尺寸也要相應增加至近2m,管線入口坑需要根據舊管埋深和管線直徑開挖成斜坡。

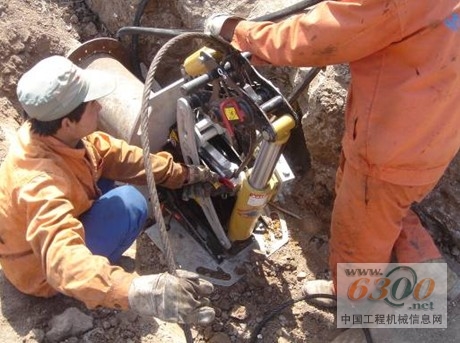

工作坑開挖及機器擺放
4)準備新管線。將焊接好的管線排布于利于回拖的位置上,等待與穿過的鋼絲繩連接。

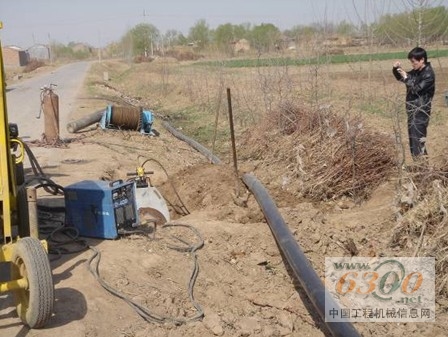

管線排布在利于回拖的位置
三、施工過程:

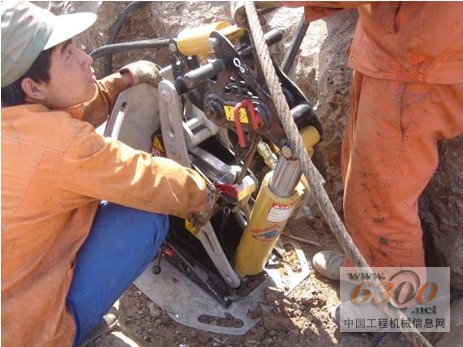

1) 將鋼絲繩穿到管線入口一端(鋼絲繩為特制的預應力壓制鋼絲繩,具有其他鋼絲繩所沒有的剛性,可輕松穿越內壁粗糙的舊管),然后連接新管線。

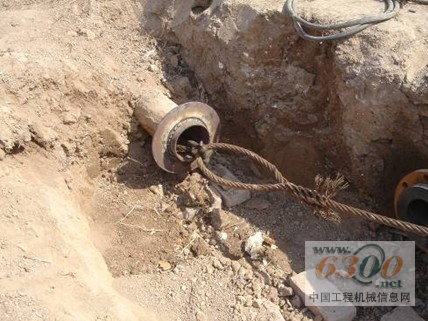

連接舊管線

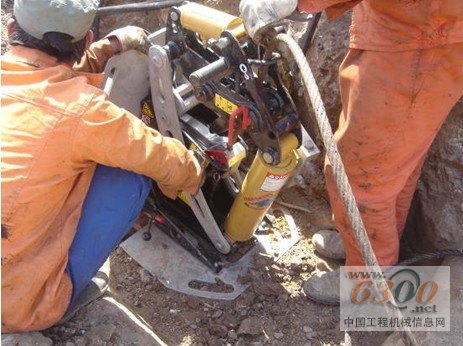

2) 發動機器,迅速動作操作手柄,直至鋼絲繩拉緊,注意觀察壓力表讀數,當回拉時壓力表上顯示指針有所變化的時候停下來檢查,看新管道是否進入舊管內,檢查各部分連接是否完好。
3) 持續動作操作手柄直至看到鋼絲繩與新管道的連接處時停止動作??紤]到鋼絲繩受到拉入的PE管的反向作用力而回彈,需要進一步動作操作手柄直至連接處接近機器頂板位置。將限位打在鋼絲繩可自由滑動的位置上,持續上述動作2~3次。

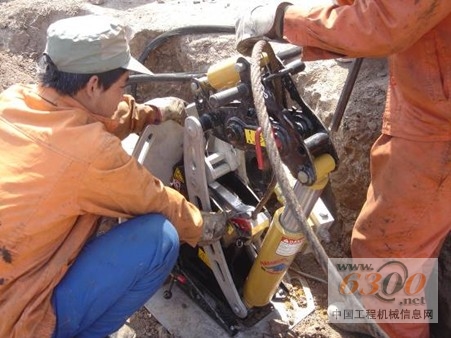

工程進行中
4)使鋼絲繩處于無載荷狀態,移開機器,拆卸連接件,將機器分成三個部分,依次從鋼絲繩遠端移出。此時可看到新PE管線一端出現在機器工作坑內,工程圓滿結束。

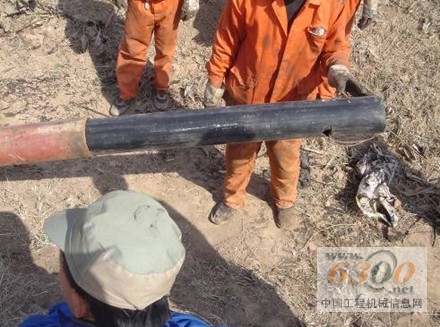

管線回拖完畢
四.結束語
這次工程旨在嘗試,雖然機器的回拖速度(1米/分鐘)比不上機械式卷揚機,但其小巧的外型下隱藏的30噸拉力可應付任何意外產生的牽引力增大的情況,而且它可以隨時啟停,是所有機械式卷揚機無法比擬的。實際上,PB30在設計之初是用于直徑150mm以下任何管道脹管施工的,因此PB30的用途還遠遠不止這些。
(以上案例是根據山東勝邦柯林瑞爾公司的實地施工情況,并由百萊瑪工程有限公司脹管經理靳學峰撰寫)
