11月21日凌晨,新疆華電達坂城50萬千瓦風電項目二標段,首臺10MW風機由三一SCC18000TM-8完成全部吊裝工作。從11月11日開始組裝、15日起桿、16日凌晨開始第一節塔筒吊裝,SCC18000TM-8及施工、服務團隊一路馬不停蹄、挑燈夜戰,搶占低風窗口,在預定時間內完成了該機位的所有安裝工作。
本次安裝的10MW風機,輪轂中心高125m,機艙重160t,加吊具總重200t。采用SCC18000TM-8 “138+9”標準風電工況,負載率僅70%,載荷能力強、安全余量大。由于現場白天風力太大,所有吊裝工作都只能在夜里進行,三一履帶吊優秀的精準操控能力保障了夜間施工的安全性。
除了性能強大,SCC18000TM-8的工作效率也很亮眼:
全車安裝在2天內,拆裝速度快。
具有空鉤懸浮功能和配套控制程序,可以少拆或免拆配重,作業效率和安全性同時獲得了保障。
配置的加長型大角度鷹嘴臂,吊裝時不會與風機產生干涉。附加配重離地高,場地適應性好。
整機重心低、行走轉場穩定性高;行走驅動力強、行走速度快、履帶耐磨系數高,可滿足高頻率行走轉場需求。

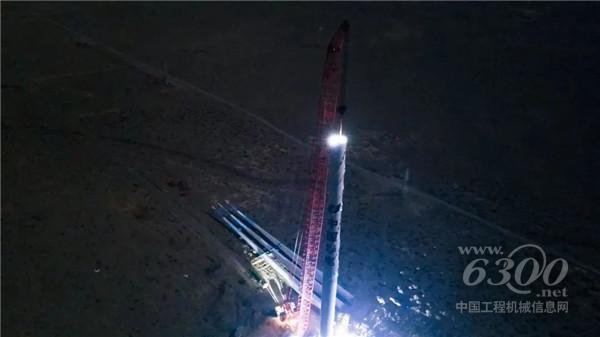

為了保證項目進度,SCC18000TM-8在16日凌晨3:00開始了安裝任務。

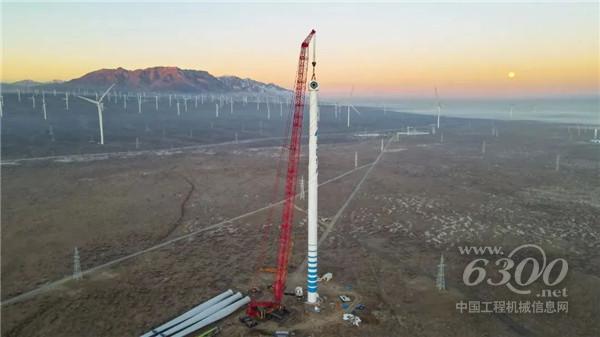

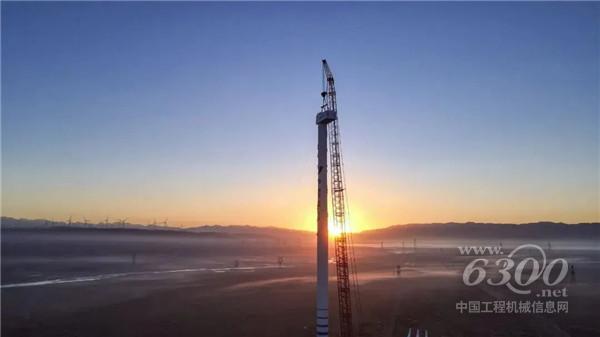

11月16日早晨7:15,經過4小時有條不紊地作業,SC18000TM-8順利完成了5節塔筒的安裝,將機艙穩穩地壓在了塔筒之上。

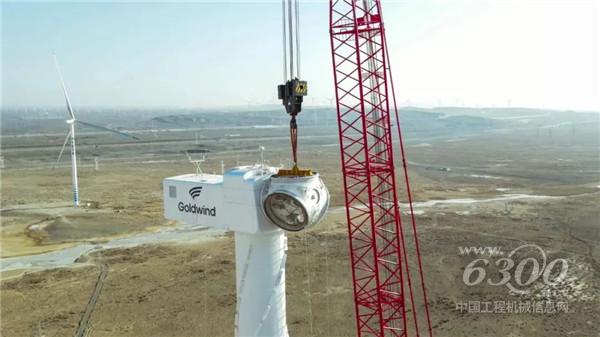

11月18日凌晨,等來了第二個窗口,完成了輪轂吊裝。

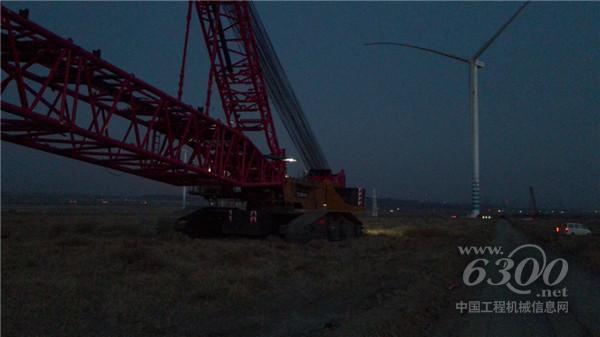

11月20日凌晨,現場風速降到了安全作業條件以內,吊裝團隊連夜完成了葉片吊裝。SCC18000TM-8也開始拆臂轉場,經過4小時,主機帶4節臂架行走至2公里外的下一作業面,展開準備工作。
友情提醒 |
本信息真實性未經中國工程機械信息網證實,僅供您參考。未經許可,請勿轉載。已經本網授權使用的,應在授權范圍內使用,并注明“來源:中國工程機械信息網”。 |
特別注意 |
本網部分文章轉載自其它媒體,轉載目的在于傳遞更多行業信息,并不代表本網贊同其觀點和對其真實性負責。在本網論壇上發表言論者,文責自負,本網有權在網站內轉載或引用,論壇的言論不代表本網觀點。本網所提供的信息,如需使用,請與原作者聯系,版權歸原作者所有。如果涉及版權需要同本網聯系的,請?jiān)?5日內進行。 |
