亞青會場館南、北臺階管樁全部施工完成

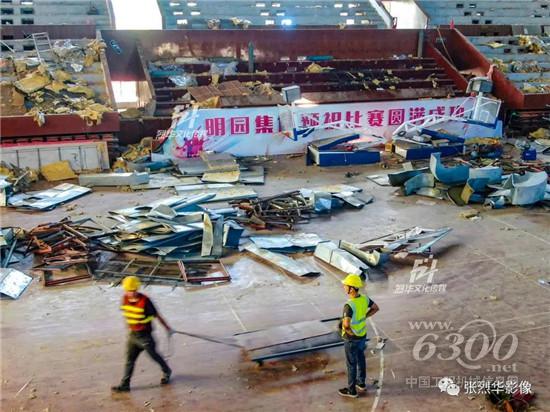

游泳跳水館舊館結構金屬屋面拆除完成

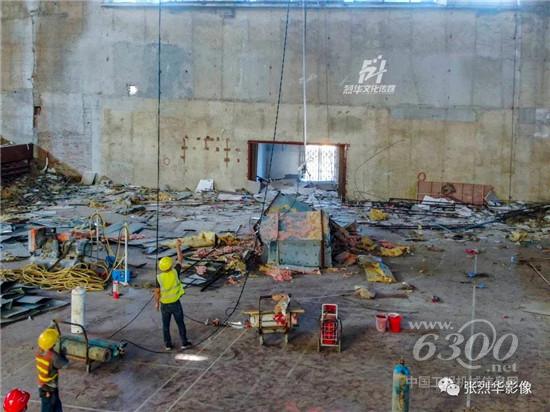

人民體育場潮汕體育館內部隔墻拆除完成
又到了周未,距離亞青會開幕已進入倒計時76周,本周和近期各大工地又有何新進展,請跟隨我們的鏡頭一起去現(xiàn)場看看吧。

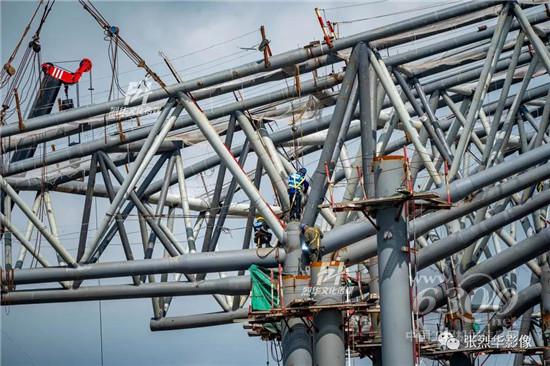

先到亞青會場館看看,體育場館主體結構拆模完成80%,二次結構首層砌筑完成過半,鋼結構吊裝立柱完成30根、支座完成10根、格構柱完成21根、胎架完成20根、桁架吊裝完成2榀、其他桁架組裝中。體育場鋼結構吊裝:桁架拼裝累計完成9榀,桁架吊裝完成6榀,貝雷架支撐累計完成44根,地面胎架累計完成20根,鋼柱累計吊裝30根,柱間支撐桿件累計完成10根。正在建設中的會議中心底板澆筑已經完成80%,二層梁板鋼筋完成80%。訓練場準備土方開挖。南、北臺階管樁全部施工完成。

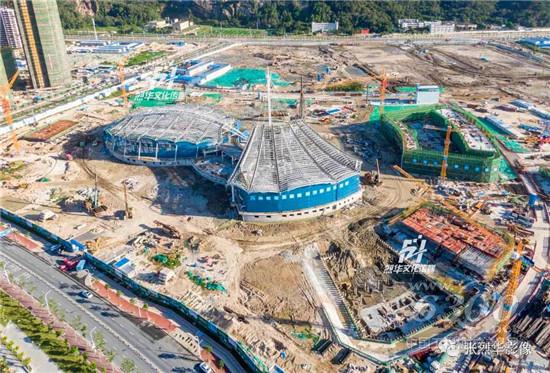

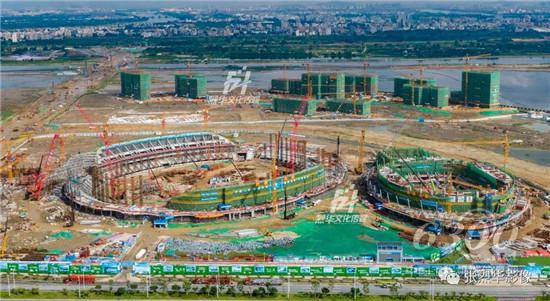

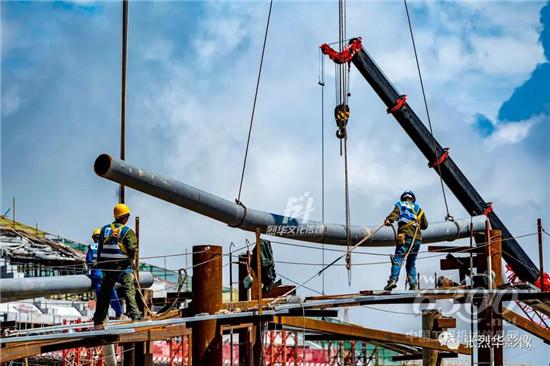

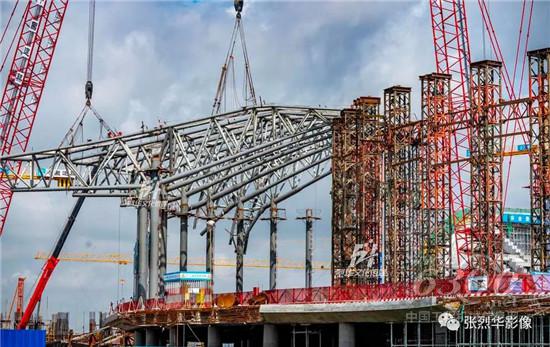

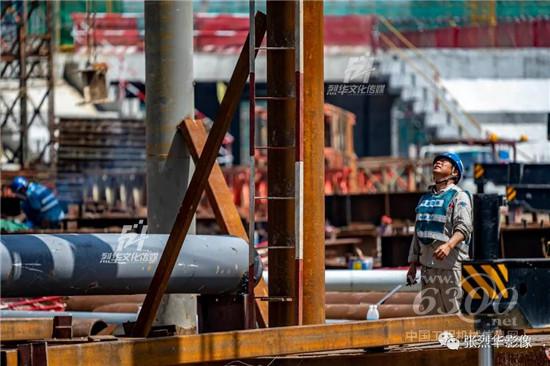

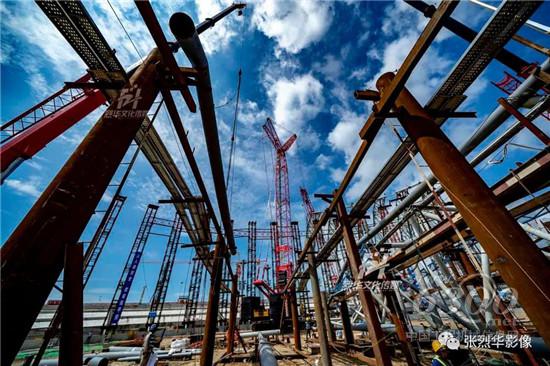

建設中的亞青會體育場館
人民體育場場區(qū)域基坑支護三軸攪拌樁、靜壓管樁施工完成。潮汕體育館內部隔墻拆除完畢,剩余外立面等附屬設施正在拆除作業(yè),樁基施工北側管樁施工完成90%。

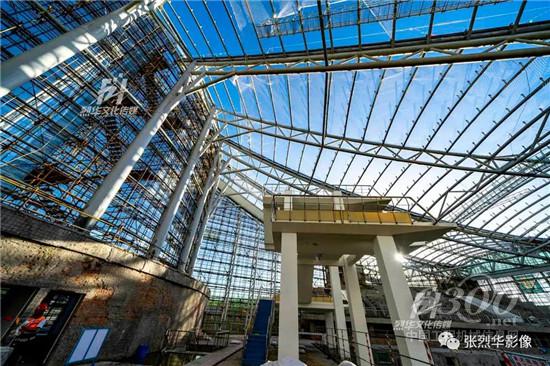

改造中的潮汕體育館

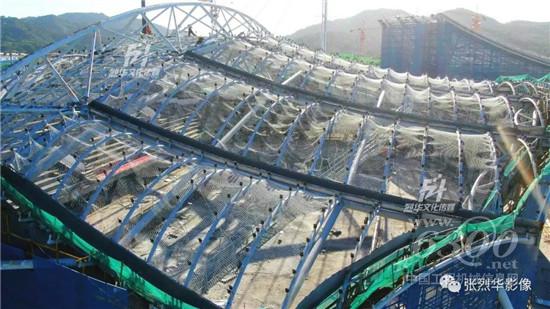

游泳跳水館舊館結構金屬屋面拆除完成,四號館地下室回填完成70%,五號館底板墊層建筑完成60%,六號館主體封頂,七號樓底板鋼筋綁扎完成80%,八號樓承臺墊層建筑完成40%,九號樓二層梁板鋼筋綁扎完成30%,10號樓二層鋼筋綁扎完成70%,11號樓三層鋼筋綁扎完成20%。

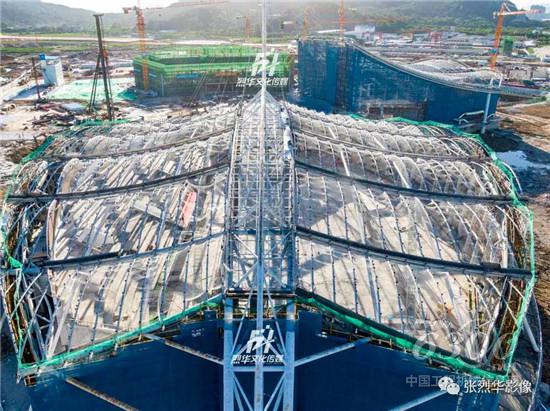

建設和改造中的游泳跳水館
